第13回 現場だより(西鹿田JV工事)
所長代理の関口です。よろしくお願いいたします。
松の内のにぎわいも過ぎ、正月気分も抜けるころとなりましたが皆様いかがお過ごしでしょうか。
現在私は、みどり市笠懸町にて「西鹿田グリーンパーク公園整備工事」を担当しています。
この工事では、公園やサッカー場の整備を行っており、(株)山藤組・貴船工業(株)・(株)阿左美建設工業の3社が協力するJV(共同企業体)で施工を進めています。

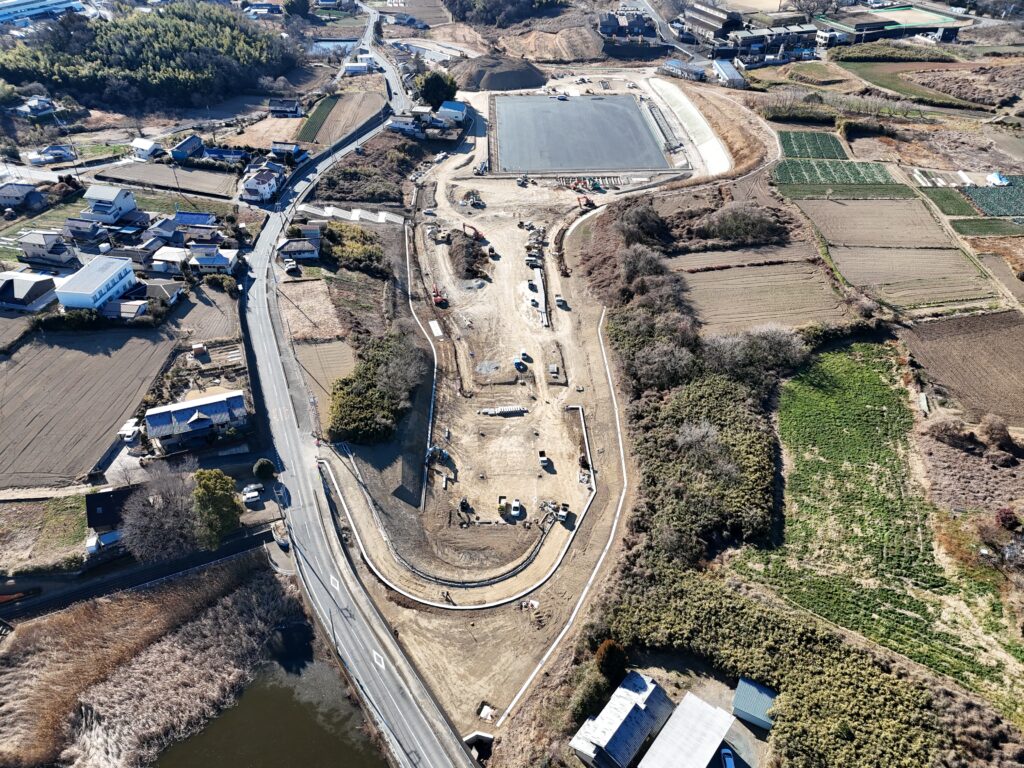

工事の進み具合を、北側から順にご説明します。
北側の出入口から駐車場にかけては、道路と敷地の境目に設置するコンクリートブロックの工事が完了しました。現在は、ガードパイプの支柱など周辺設備の設置を進めており、2月16日から予定している舗装工事に向けて、最終仕上げを行っています。
その南側にある「にぎわい広場」では、周囲の側溝や西側の園路にある境界ブロックの工事を進めています。
また、水飲み場やあずまや、テーブルベンチ、ソーラー式の時計といった施設の設置に加え、電気・給水設備、浄化槽の工事はすでに完了しています。
さらに南側の「イベント広場」では、外周の側溝や境界部分の工事をこれから進めていく予定で、少しずつ完成に近づいています。
サッカーグラウンドについては、アスファルト舗装が完了し、ボールが外へ飛び出さないための防球ネットの支柱やワイヤーの設置も、ほぼ終わっています。
今後は、防球ネット本体や金属製の門扉の設置を行い、グラウンド周囲の電気設備工事も進めていく予定です。

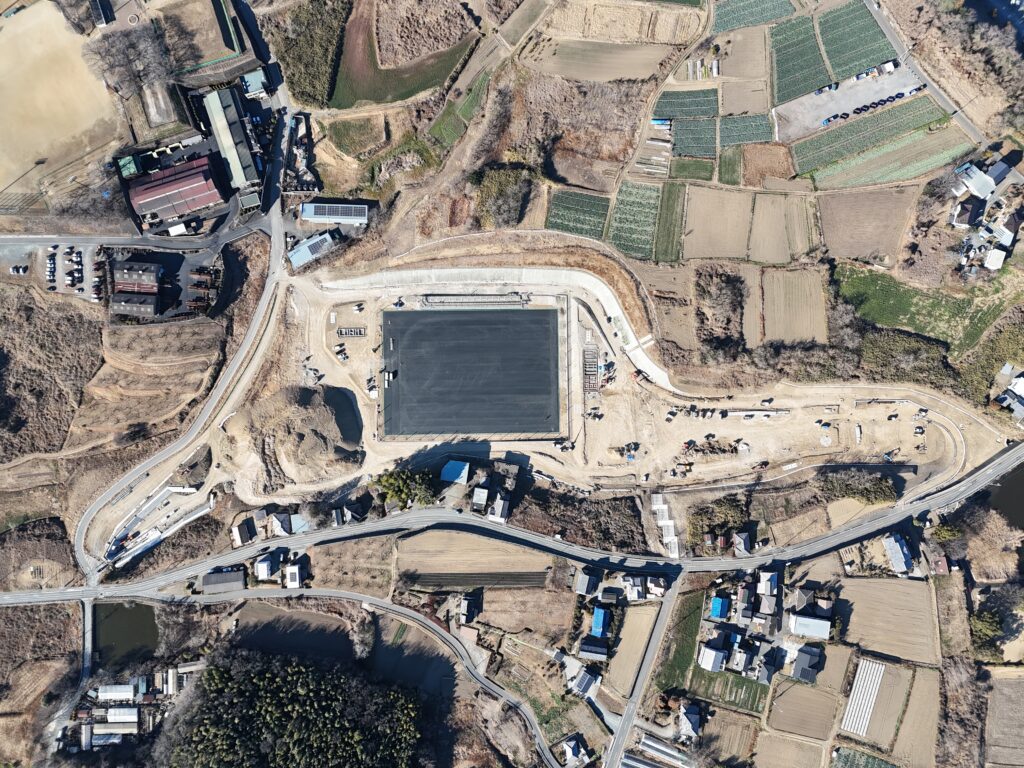

最も南に位置する調整池では、内部に入るためのスロープ部分の壁が完成しました。現在は、底の部分をコンクリートで仕上げるため、地面を掘り、砕石や金網を設置する作業を行っています。
このように、構造物の工事が増えてきたことで、現場内には材料や工事車両が多くなり、作業スペースも狭くなっています。
重機や車両との接触事故を防ぐため、各業者とこまめに連絡を取り合い、危険を予測しながら安全対策に努めていきます。
また、建築工事として観戦スタンドやトイレ、パークステーションの施工も引き続き行い、2月中旬ごろからは遊具工事にも本格的に取りかかる予定です。関係者全員で協力し、完成に向けて工事を進めていきたいと考えています。
今後も工事車両の出入りは続きますが、交通誘導員の配置や出入口周辺の清掃など、近隣の皆さまへの配慮を徹底してまいります。
ご理解とご協力をよろしくお願いいたします。
